Tính đến hết ngày 26/8/2018, Nhà hành chính - Hiệu bộ đạt 28% giá trị gói thầu, Vượt tiến độ 10-12 ngày; Nhà thầu xây lắp đã đổ bê tông dầm, sàn tầng 6 ngày 25/08/2018 và  đang tiến hành thi công ghép cốp pha, cốt thép cột tầng 7.

Nhà giảng đường 1: Đạt 25% giá trị gói thầu, vượt tiến độ 10 ngày;  Nhà thầu xây lắp đang tiến hành lắp dựng cốp pha, cốt thép sàn tầng 2 trục (A ;L)Ç(9 ;12).

Khối lượng san lấp mặt bằng:  Đạt 90% công tác san lấp mặt bằng giai đoạn 1 ( khối lượng tạm tính khoảng 95.000m3).

Nhà Hành chính - Hiệu bộ :

Thi công ép cọc khối Hành chính - Hiệu bộ hoàn thành theo hồ sơ thiết kế 164 tim. Đạt 100%.

          + Thi công bê tông lót, bê tông cốt thép móng Nhà hành chính - hiệu bộ khối lượng đạt 100% .

          + Thi công bê tông cốt thép dầm sàn nền, tầng 1,2,3,4,5,6  khối lượng đạt 100%.

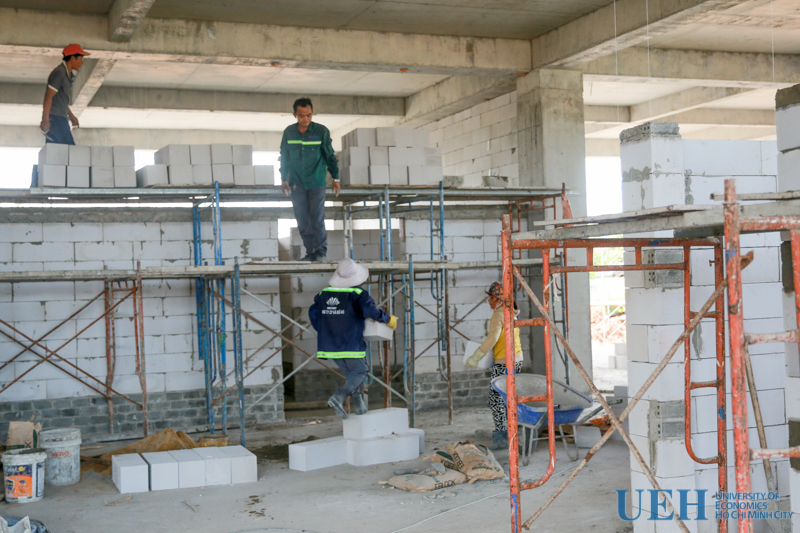

          + Xây tường tầng trệt khối lượng đạt 5%

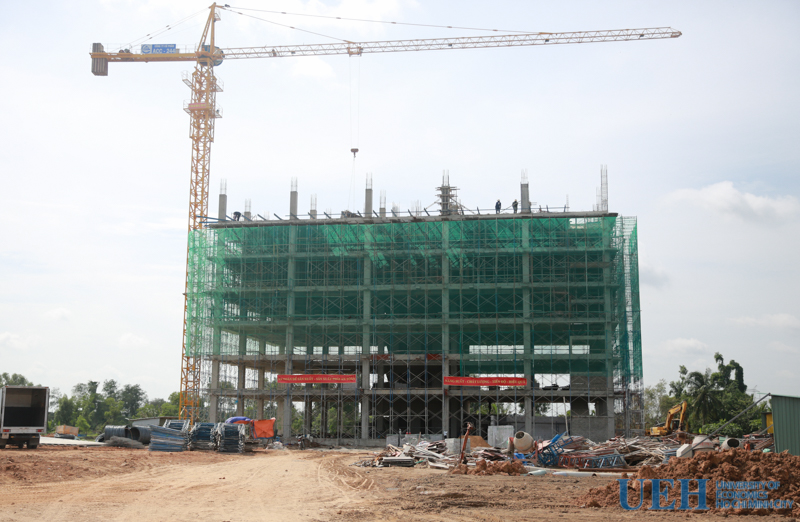

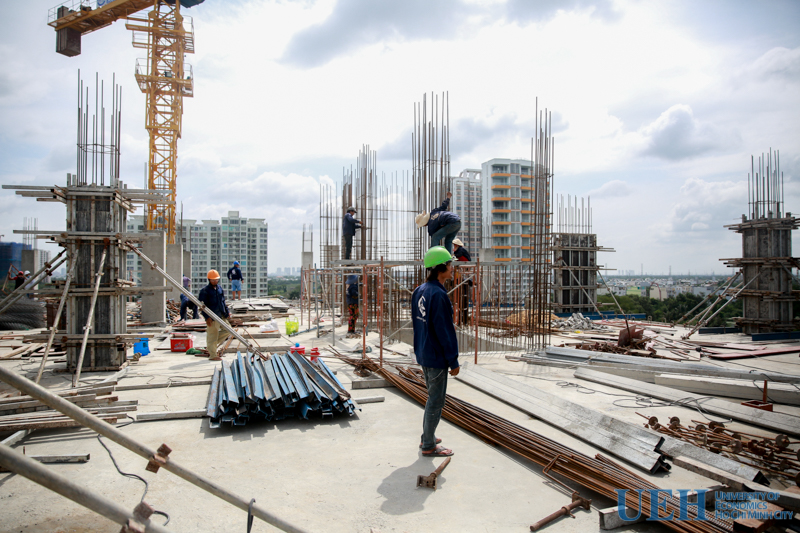

Hình ảnh Nhà Hành chính – Hiệu bộ đã đổ sàn tầng 6,  đang thi công cốp pha, cốp thép cột tầng 6.

Hình ảnh Nhà Hành chính - Hiệu bộ đã đổ sàn tầng 6, đang thi công cốp pha, cốp thép cột tầng 6.

Hình ảnh Nhà Hành chính - Hiệu bộ đang thi công cốp pha, cốp thép cột tầng 6.

Hình ảnh xây tường tầng trệt Nhà Hành chính - Hiệu bộ

Nhà giảng đường:

- Thi công cọc đại trà đạt 354 tim khối lượng đạt 100%

- Thi công cốp pha, cốt thép và bê tông móng đạt 100%

- Thi công bể ngầm: đã thi công xong 2 bể phốt 3m3, 2 bể phốt 45m3.

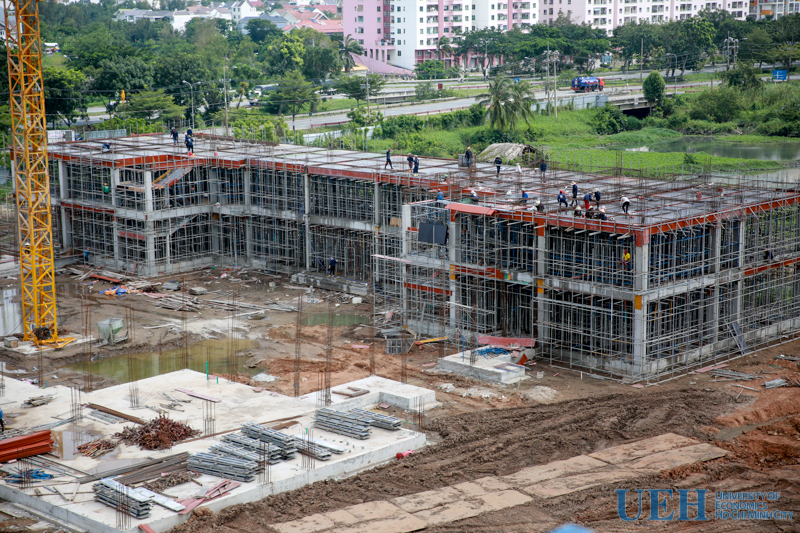

- Thi công cốp pha, cốt thép và bê tông sàn nền, sàn tầng 1 trục (A ;L)Ç(9 ;12)  đạt 100%

- Thi công cốp pha, cốt thép sàn tầng 2 trục (A ;L)Ç(9 ;12) đạt 60%

Nhìn chung, công trình đạt chất lượng theo hồ sơ thiết kế, hồ sơ dự thầu và hợp đồng đã ký giữa nhà thầu và chủ đầu tư.
