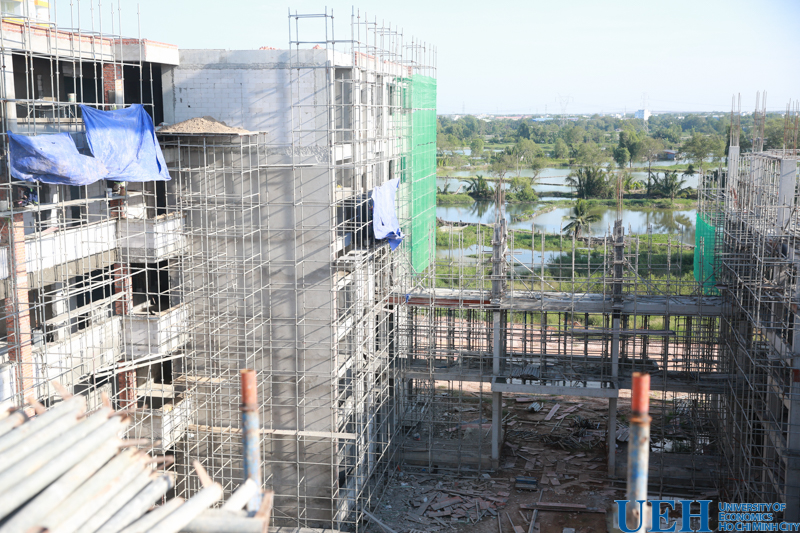

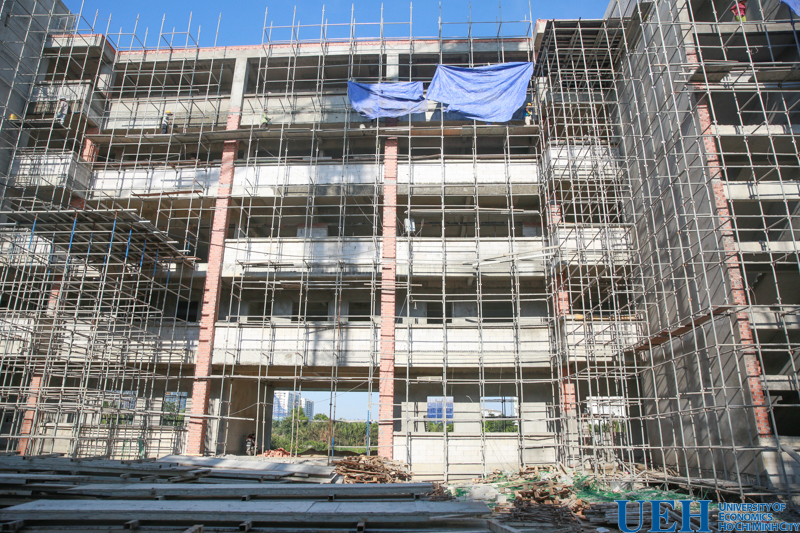

Tính tới ngày 30/11/2018, Đơn vị thi công Cơ sở Nam thành phố - UEH đã hoàn thành các hạng mục sau:

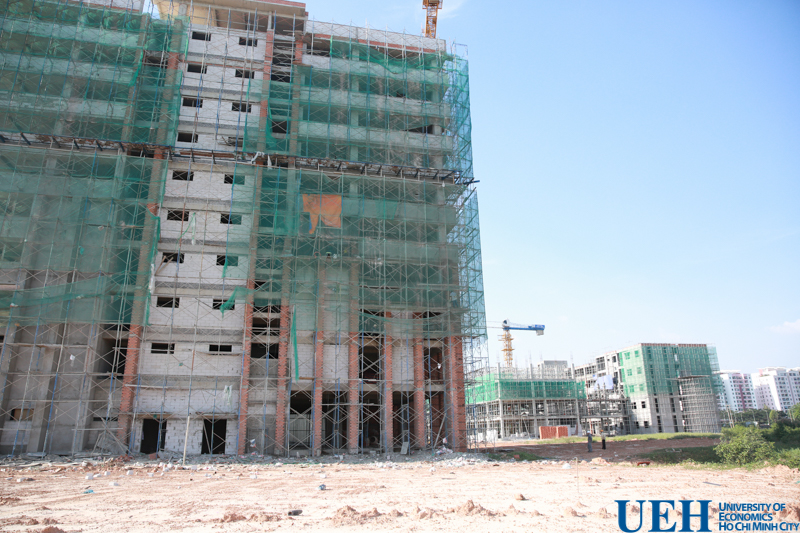

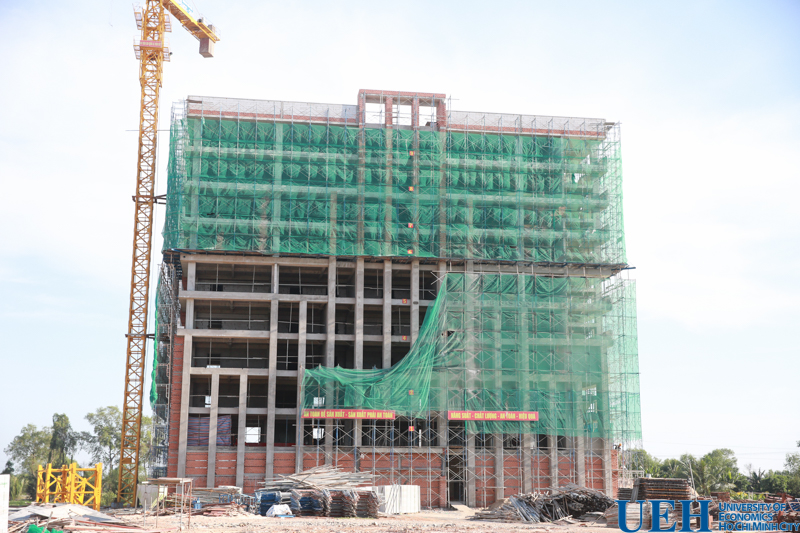

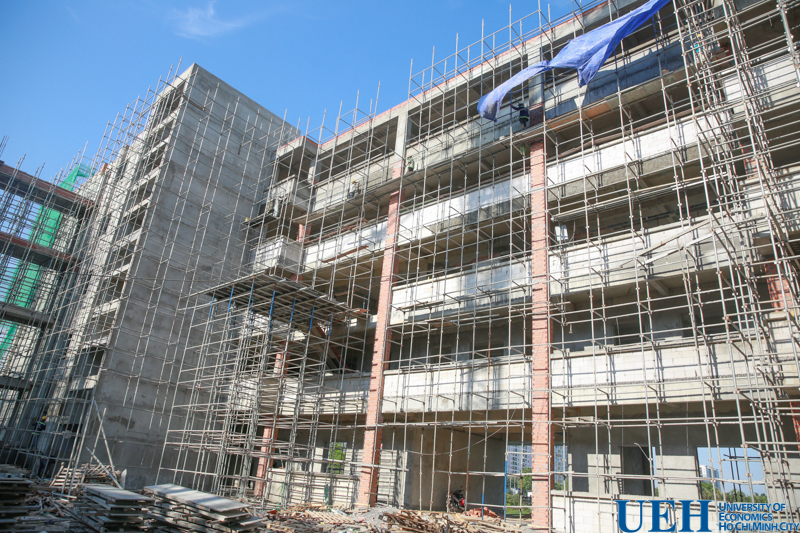

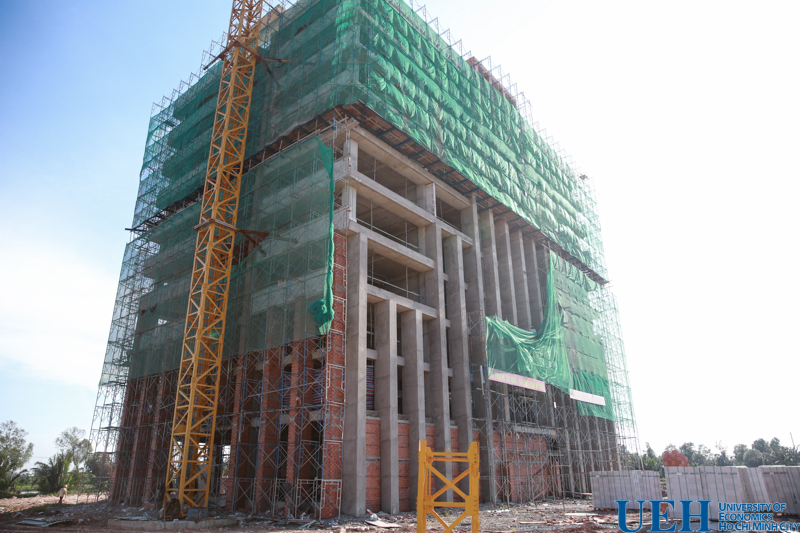

Nhà hiệu bộ |
Tiến độ hoàn thành |
Xây trong nhà từ tầng trệt đến tầng tum |
90% |
Xây trụ ngoài, từ tầng trệt đến tum |
90% |

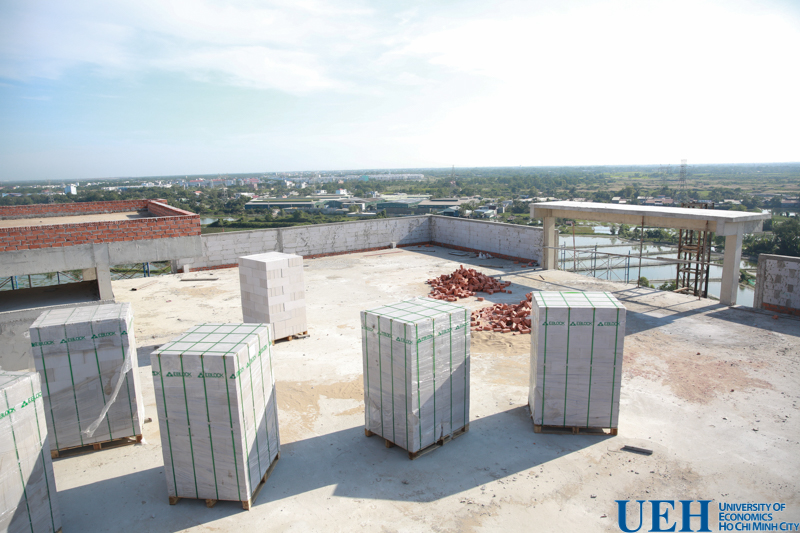

Xây tầng tum, mái |
70% |

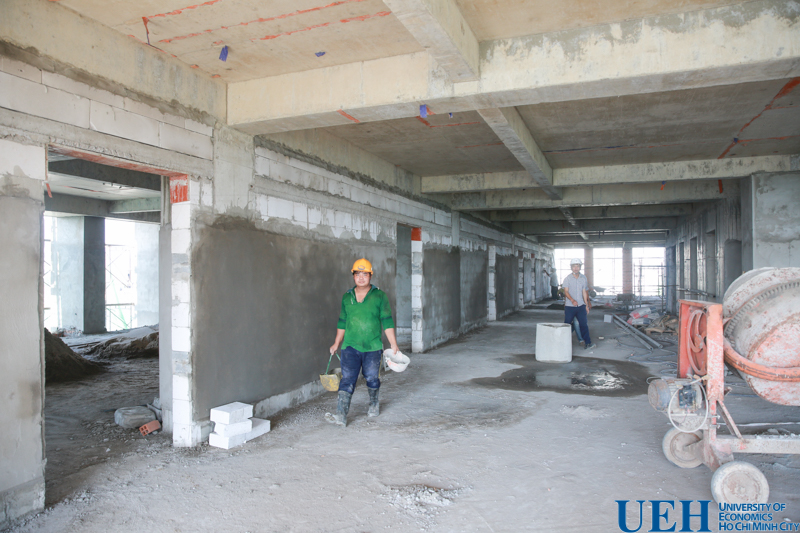

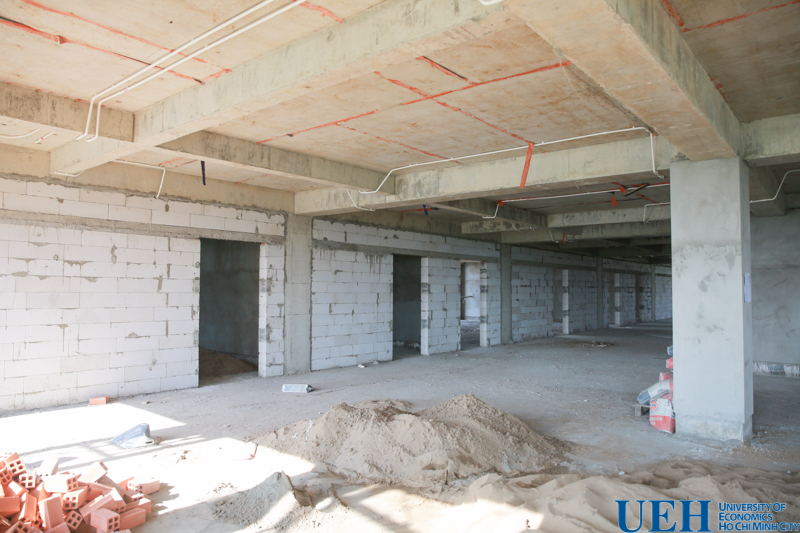

Trát hoàn thiện trong nhà từ tầng trệt đến tầng 5 |
100% |
Trát hoàn thiện ngoài nhà |
10% |
Lắp đặt ống cấp, thoát nước WC tầng trệt đến tầng 6 |
90% |
Lắp đặt ống cấp, thoát nước WC tầng 7, 8 |
30% |
|
|
Tòa nhà Hành chính - Hiệu bộ

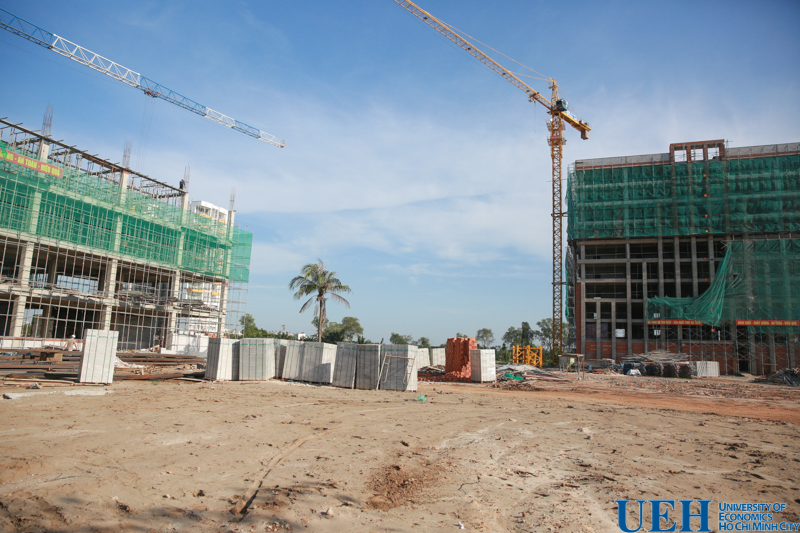

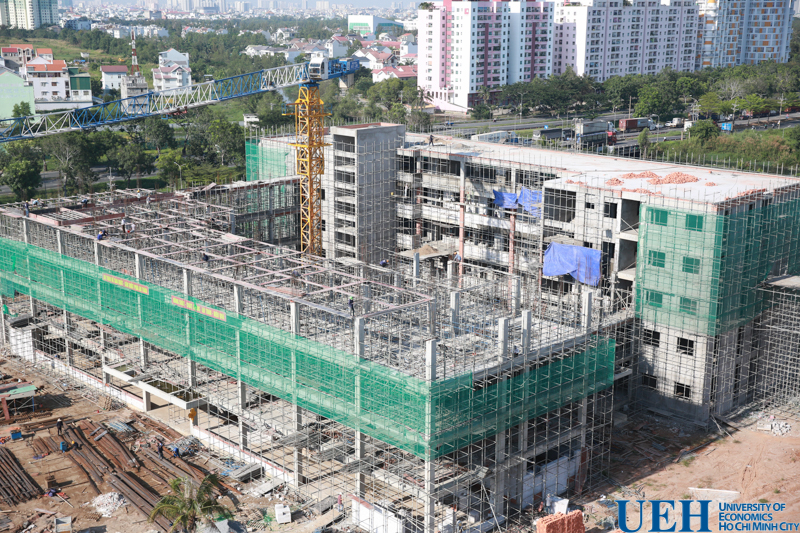

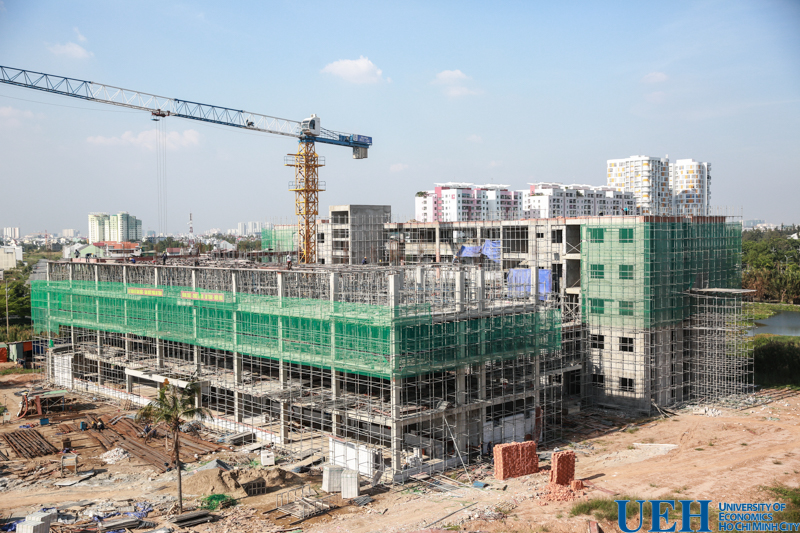

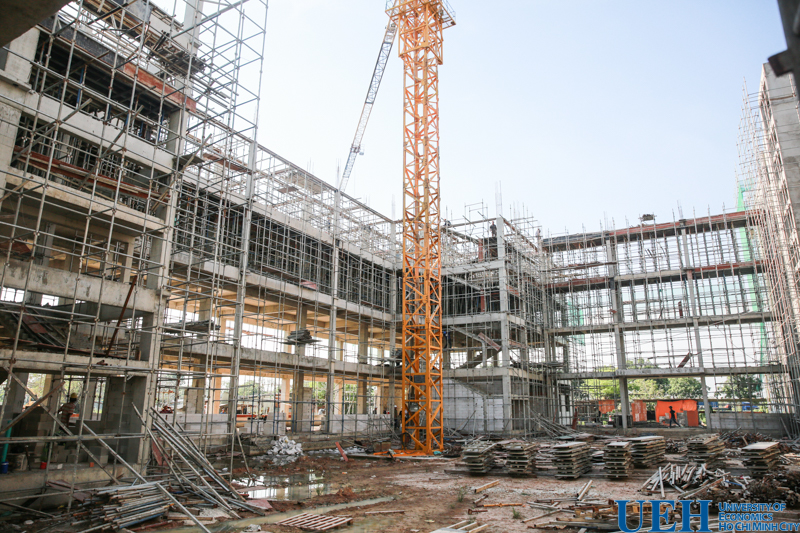

Nhà giảng đường |
Tiến độ hoàn thành |

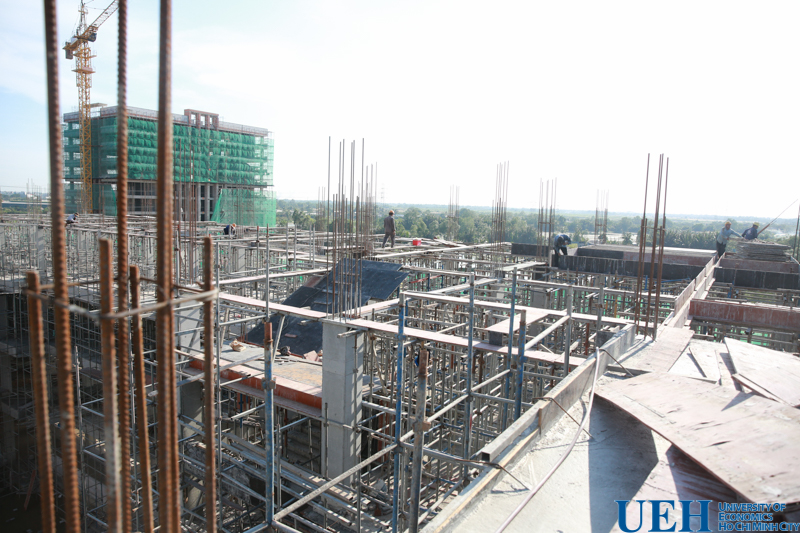

Gia công, lắp dựng cốt thép, cốp pha, đổ bê tông cột tầng 2 trục (1-8)/(A-L). |
100% |
Gia công, lắp dựng cốp pha, cốt thép, đổ bê tông dầm sàn tầng 3 trục (1-8)/(A-L). |
100% |
Gia công, lắp dựng cốt thép, cốp pha, đổ bê tông cột tầng 3 trục (1-4)/(A-L), trục (4-8/A-C) |
100% |
Gia công, lắp dựng cốp pha, cốt thép, đổ bê tông dầm sàn tầng 4 trục (1-4)/(A-L), trục (4-8/A-C) |
100% |
Xây tường tầng 3, 4, 5 trục (9-12)/(A-L) |
90% |
Trát tường trong nhà tầng 3, 4, 5 trục (9-12)/(A-L) |
80% |
Trát tường ngoài nhà tầng 5 (9-12)/(A-L) |
80% |
Trát tường ngoài nhà tầng 4 (9-12)/(A-L) |
20% |
Tòa nhà Khu giảng đường
